お世話になっているS様の物件。
昨年の内に施工予定のはずが、昨年秋の台風や長雨で着手できず
お待ちいただいていました。
施工前
年が明け、ようやく、工事に着手。
お待たせしてしまいました。
①施工前錆止め
②足場仮設
両サイドのお宅との距離が近かったため、ブルーシートを張り施工しました。
③外壁調査
打診棒を使いながら建物の状態をチェック。
補修が必要な箇所にマーキングをしていきます
Vカットシーリングが必要な部分
④シーリング工事
⑤下地補修
Vカットシーリングが指示された部分。
クラックに沿ってカッターを入れています
クラックの巾により、Vカットや、シーリング材を擦り込んだり
指示された方法に従って補修を進めます
下地補修完了の様子
⑥高圧洗浄
⑦面台部分防水

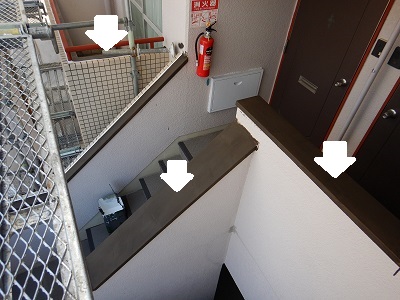

雨を受ける面台や笠木部分の防水(白い矢印部分)

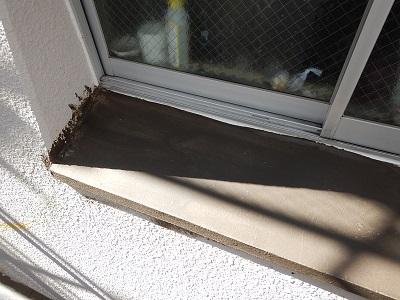

⑧錆止め
点検口や
⑨外壁塗装
3)中塗り
オーナーのSさまにシミュレーションを御覧頂き、決めていただきました。
⑩屋根塗装
2)中塗り
いったん色を決めていたのですが、メーカーさんから
シングル屋根は色によっては白っぽくぼんやりしてしまうかも・・・とアドバイスがあり
今回の色に変更になりました。
⑪その他の工事
ベランダ部分の防水や
階段塗装
両端のグレーの部分
付帯部分
1)ベランダ部分の柵や
こうして
工事完了!!!
入居者の皆様、
管理人の方、
近隣の方(皆様快くお返事くださり本当に助かりました)
そしてオーナーのS様、ありがとうございました。
